Líneas 4 y 6 del Metro de Monterrey alcanzan 70% de avance y arrancan pruebas electromecánicas

Autoridades informaron que la subestación eléctrica del proyecto se encuentra prácticamente concluida y ya se realizan pruebas de aceptación mientras continúan los trabajos.

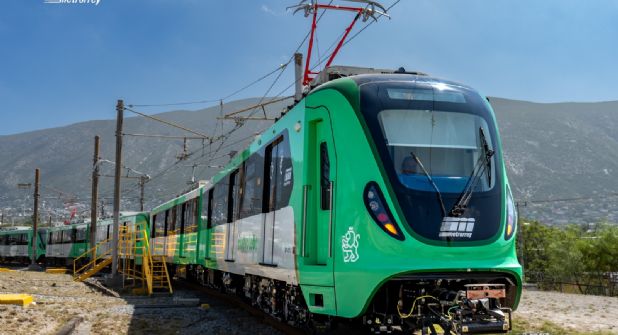

Créditos: Metrorrey
Escrito en NUEVO LEÓN el

Las obras de las Líneas 4 y 6 del Metro de Monterrey que construye el Gobierno Estatal tiene una avance del 70 por ciento. El Director de Metrorrey, Abraham Vargas Molina, explicó que la construcción continúa avanzando y que ya se iniciaron las pruebas electromecánicas.

"Ya iniciamos pruebas en el sitio de la subestación (...) La subestación ya está en 99 por ciento en su obra civil y bueno, obra electromecánica, ya está instalada. Lo que estamos iniciando son las pruebas de aceptación, una vez que se concluyan, pues estará ya también al 100 por ciento".

Vargas Molina comentó que del accidente ocurrido hace unos días colapsó una estructura temporal y no una viga permanente sobre la avenida Constitución en Monterrey. Hasta ahora se desconoce las causas del percance, por lo que se espera el estudio final.

"Bueno, de que se analice la información con la que cuenta la supervisión del contratista para los comentarios, cuál fue la causa raíz de este accidente, algunos trabajos continúan, enfocados a cumplirse, la operación, los trenes en el menor tiempo posible".

También se informó que los trenes que se encontraban en la Plaza de la República fueron reubicados a una trave de estacionamiento ubicada entre los municipios de Monterrey y San Nicolás para su resguardo, lo mismo ocurrió con los que se encuentran en el Parque Fundidora y el Aeropuerto Internacional de Monterrey.
